三门核电1#机组汽轮机首套低压内缸及内部套成功发运

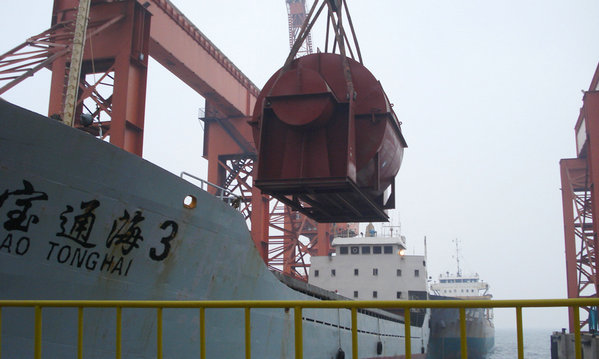

2012年9月23日,由哈汽公司负责供货的三门核电1#机组汽轮机2#低压内缸、内部套及低压转子在秦皇岛重装基地码头完成装船后正式启运发往三门核电站安装现场,预计26日左右抵达三门重件码头。
此前,三门1#机组百万核电汽轮机的三套低压外缸已于7月底全部交付现场,此批发运的低压内缸、内部套和低压转子为汽轮机中关键的核心部件。哈汽公司总装人员在总装期间进行了TCCS测量调整(采用新型的汽轮机间隙测量系统)、落转子压铅丝实测通流等多项总装工序,以确保汽轮机的动静间隙值满足设计要求。由于AP1000汽轮机低压缸尺寸大、装配精度高、动静间隙小,因此哈汽公司对该项工作高度重视,在装配过程中严格执行工艺纪律并遵照核电质保大纲要求进行质量管理,通过了业主及监造方的质量检测。
据了解,三门核电站的首台百万核电汽轮机剩余的两套低压内缸、内部套和低压转子将分别于9月底和10月初发运三门核电站安装现场。低压内缸及内部套的陆续交付将为汽轮机全面安装及完成扣缸节点创造有利的条件。
